从54V到800V:AI算力倒逼数据中心供电架构换代,安全底线在哪?

更新时间:2026-10-28      浏览次数:5

我们先从大家熟悉的用电场景说起。家用市电220V,手机充电只有5V,芯片工作电压更低,往往只有零点几伏到十几伏。数据中心供电的本质,就是把电网高压,经过多级变换,最终转换成GPU芯片能够稳定工作的低压。

过去数十年,行业最后一级供电长期锁定54V。这套方案成熟稳定、成本可控,是数据中心经过长期验证的标准答案。

直到AI浪潮到来一切都被打破。H100机架时代,单机架功率约40kW,相当于16户家庭用电;升级到Blackwell,单机架来到120kW,约等于48 户;预计2027年落地的Kyber机架,功率区间直接冲到 600kW~1MW。两米高的一台机柜,占地不变,耗电量却堪比 400户家庭。

短短三年,机柜功率密度提升超20倍。一个很现实的问题摆在所有建设者面前:沿用多年的54V配电体系,还能继续承载下一代算力吗?

算力向上狂奔,供电的物理天花板,正在提前到来!

IMG_256

二、瓶颈显现:54V 配电,已经摸到物理极限

基础电学公式,就是理解瓶颈的钥匙:功率=电压×电流。电压固定不变,功率暴涨20倍,电流也会同步成倍放大。放到1MW功率场景下,54V母线电流会达到惊人的18500A,这个电流规模,大约等同于三千台空调同时运行。

巨大的电流带来一连串连锁麻烦:

① 配电铜排、线缆占用巨大空间,54V配套配电结构高度甚至超过标准机架44U;② 铜排、线缆自重飙升,单套电源到托盘铜排重量可达 200kg;③ 电流越大,铜损、发热越严重,传输损耗居高不下。

除了铜材发热,还有多级变换带来的损耗叠加。传统供电链路,电需要经过五六级变换才能抵达 GPU,每一级转换都会产生损耗。

这里要厘清一个误区:不是电网供不上电,是电很难高效送进高密度机柜里。在兆瓦级算力时代,54V低压配电,已经触碰到天然的物理边界。

三、破局思路:抬高电压,把电流 “降下来”

既然瓶颈来自电流过大,解法就藏在同一个公式里:同等功率下,拉高电压,电流自然大幅下降。 可以用输水管道类比:输送同等水量,水压越高,管道管径就可以做得更细。电力传输同理,从54V升级到800V,同等功率下电流直接下降十几倍,铜材损耗、发热问题同步缓解。

这不是局部优化,而是整条供电链路的重构。 以英伟达Kyber机架为代表的新一代架构,引入SST 固态变压器,大幅简化变换层级: 10~35kV 中压市电 → SST 固态变压器,一步直出直流 → 机房 800V 直流母线 → 机柜高压母排 → 刀片内隔离 DC/DC → 54V 中间母线 → 12V → GPU 核心

IMG_257

原本五六级的电能变换,被压缩到两级,收益体现在能效、材料、空间、TCO 四大维度:

✅ 能效提升:全链路损耗从 10%~15% 压缩至 2%~4%,端到端效高提升 5 个百分点;英伟达测算整套架构最高降低 30% TCO。一座 300MW 智算园区,4 个点的效率提升,相当于多出 12MW 可用算力容量。

✅ 材料节约:升级 800V 之后,每兆瓦供电可节省铜材 40%~45%;

✅ 空间释放:末级供电转换器占地减少 26%;

✅ 算力上限打开:单机柜供电能力,正式从 200kW 迈向 1MW。

800V不是简单调高电压数值,是算力供电赛道的一次换道。








四、产业落地:标准、大厂、政策共振,时间表清晰

很多技术停留在纸面,而800V直流已经进入规模化落地前夜。标准层面,OCP在2025年底正式批准800VDC机架供电标准,微软、Meta、Google等海外头部企业共同背书。

国内需求端同样加速落地:字节跳动在新一轮智算中心招标纳入800V HVDC 方案;江苏移动苏州智算中心完成部署;秦淮数据落地业内个SST智能直流供电商业化项目。 供给侧,维谛、施耐德、台达、伊顿、阳光电源、中恒电气等主流电力设备厂商,都已经发布对应的参考架构。 政策端,七部门文件明确提出,鼓励探索800V高压直流供电架构,推动数字化绿色化协同转型。

市场空间同样值得关注,机构预测 2030 年全球 800V HVDC 市场规模约 354 亿元,仅 SST 固态变压器单品,就拥有数十亿美元市场空间。

行业普遍认可的落地节奏: 👉 2026 年底:示范项目启动建设 👉 2027 年:sidecar 过渡方案先行铺开 👉 2027 年底 —2028 年初:原生 800VDC+SST 方案跟上,兆瓦级机柜进入规模化部署周期方向已经形成共识,但高电压带来红利的同时,全新的安全挑战,也随之而来。

IMG_258

五、风险与防线:三道隐蔽难题,构筑三层安全屏障

高压直流,收益和风险相伴而生。交流配电时代很多可选项,在 800V 直流系统里,变成刚性强制要求。这里有三个最容易被忽略的风险点:

⚠️ 风险一:直流电弧无法自然熄灭 交流电每秒钟多次过零,电弧会在过零点自行熄灭;直流电没有过零特性,一旦起弧,会持续稳定燃烧,极易引燃柜内器件,必须依靠保护装置毫秒级快速切断回路。

⚠️ 风险二:单点接地故障极度隐蔽 800V 直流母线多采用不接地 IT 运行架构,发生单点接地故障时,系统不会跳闸、不会告警,表面照常运行。运维人员很难巡检发现隐患;一旦出现第二个接地点,瞬间形成短路回路,直接烧毁功率模块。

⚠️ 风险三:接点温升隐患滞后 兆瓦级母排空间紧凑,螺栓扭矩不足、接触不良,都会缓慢发热。等到肉眼观察到变色、焦痕,故障往往已经发展到不可逆阶段。

对应三大风险,行业形成一套标准化三层安全防线,形成感知、预警、保护闭环:

IMG_259

🛡️ 第一道防线:直流绝缘监测 持续在线监测系统对地绝缘状态,实时捕捉绝缘劣化、单点接地隐患,支持故障支路精准定位,监测数据上传电力平台,提前预警。对应设备如 AIM-D100-TS、AIM-T500L 系列,覆盖 DC0~1000V 区间,搭配信号发生器与定位仪,可支持上千条回路故障定位。

IMG_260

IMG_261

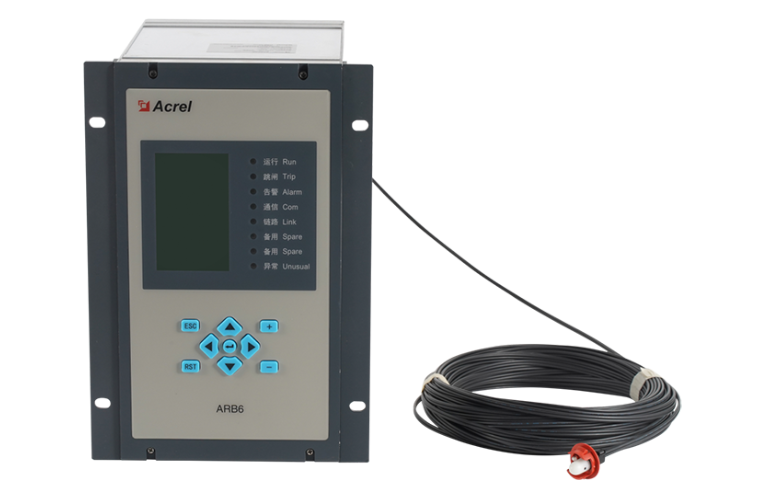

🛡️ 第二道防线:弧光保护 采用弧光+过流双判据保护,光纤探头抗强电磁干扰,适配SST 柜狭小空间,弧光单判据动作时间低至3.8ms,一旦捕捉弧光信号,联动断路器快速切断电源,阻断电弧持续燃烧,代表产品 ARB6弧光保护装置。

IMG_262IMG_263

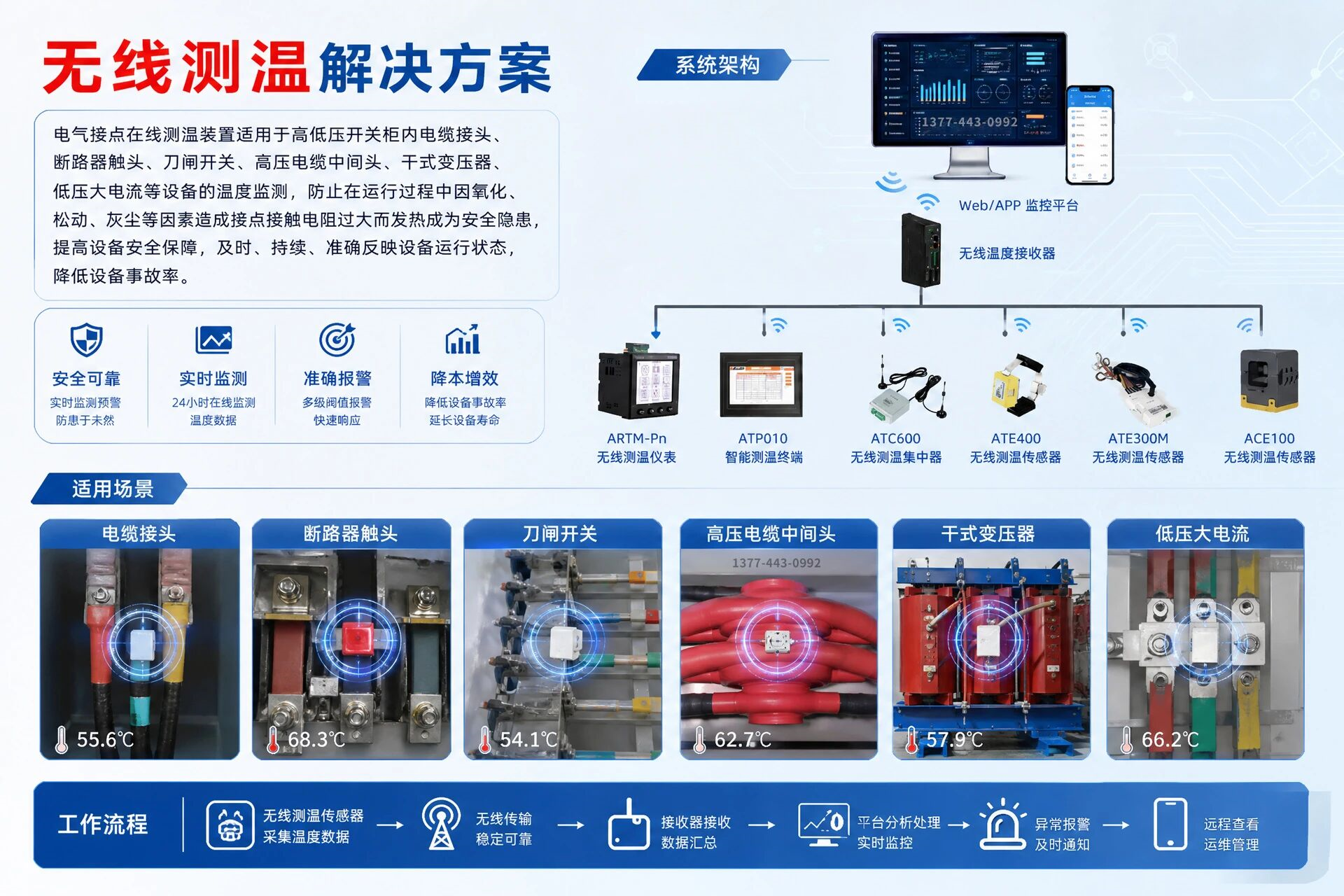

🛡️ 第三道防线:无源无线测温 在母排接头、断路器触头位置部署感应取电测温传感器,免布线安装;强电磁场景可选用荧光光纤测温方案。实现接点温度实时上传,把传统 “出事再抢修”,前置为 “劣化即预警”,ATE400、ATC600、ATC900 系列是主流选型。

IMG_264IMG_265

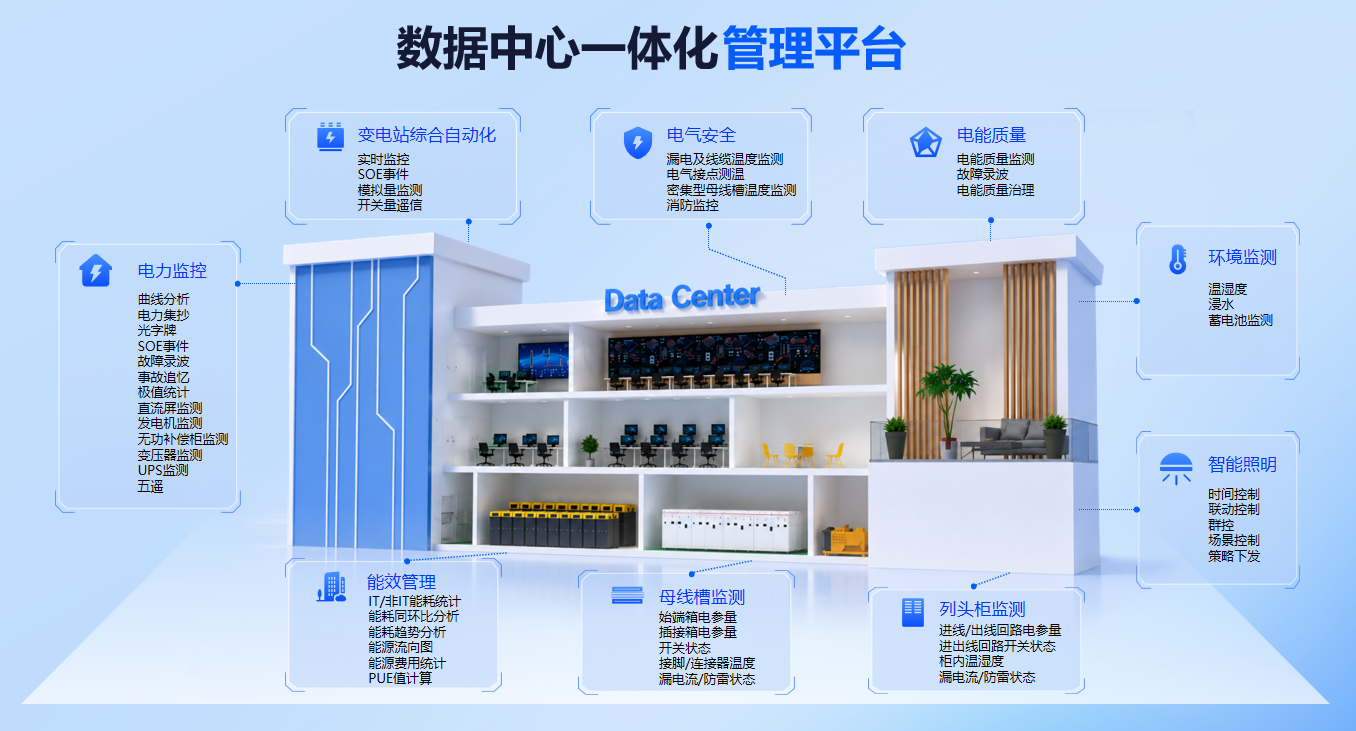

三层感知设备的数据,最终汇入AcrelEMS-IDC综合能效管理平台统一承载电力监控、母排测温、电能质量、告警联动、PUE 统计等能力。目前这套方案已经在乌兰察布某某智算中心、重庆某某科学城先进数据中心等项目规模化落地。

IMG_266

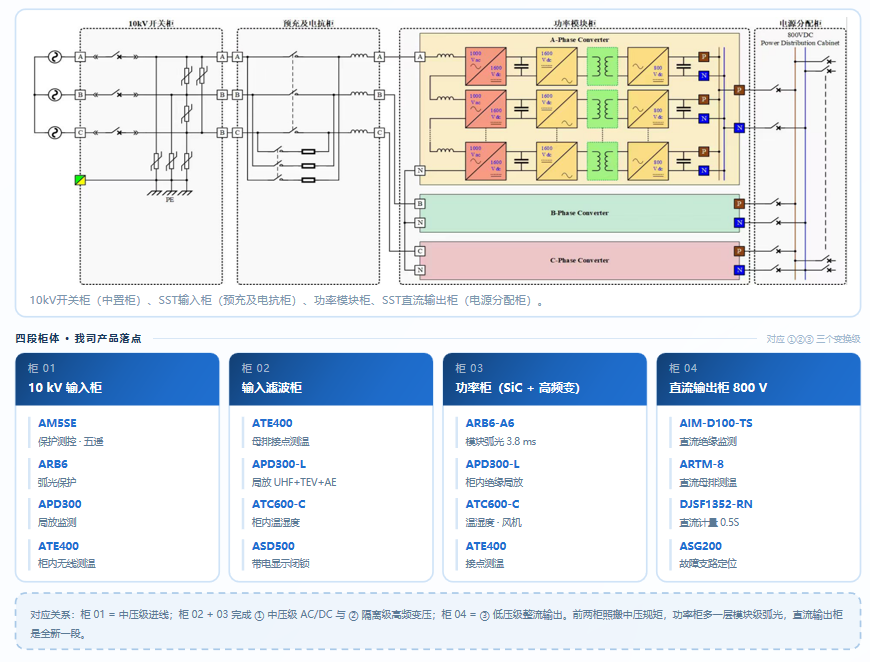

SST固态变压器监测:柜列结构与产品落点

IMG_267

一体化电力模组监测: 交流路线的源头,变压器与配电合一

IMG_268

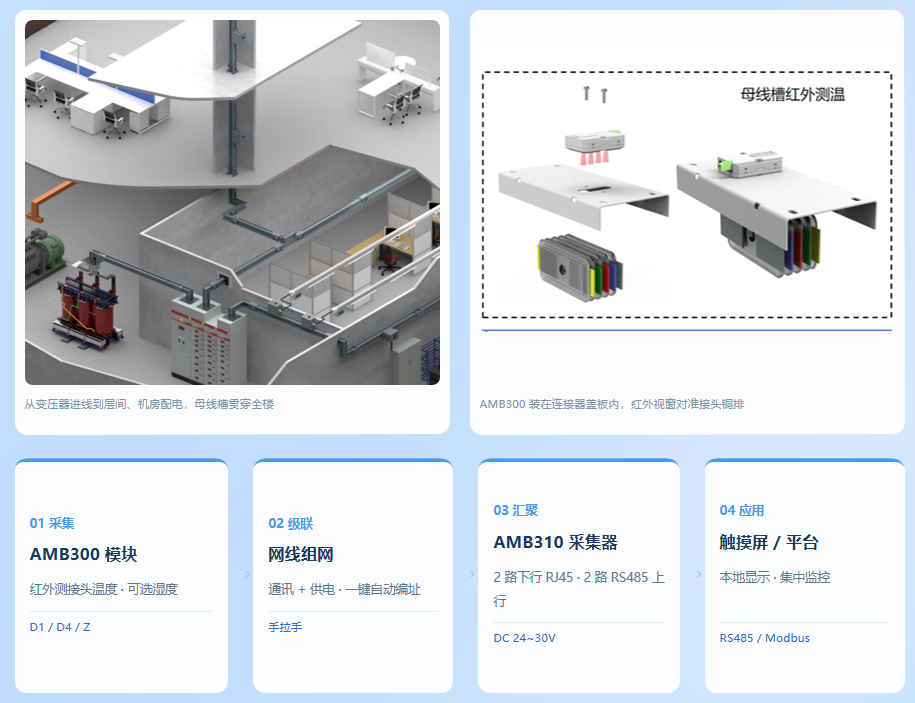

母线槽温度监测:红外非接触,盯住连接器温升

IMG_269

监控系统施工与调试:让图纸上的点位逐点亮起来!

IMG_270

整体方案的组成:按电流走向排,各子系统各就各位!

IMG_271

随着SST大规模普及,绝缘在线监测已经从 “锦上添花” 变成刚需,从高压进线到800V输出的全链路监测闭环,正在成为下一代智算中心标配。

五. 结 语

800VDC不是单一产品迭代,是数据中心供电架构的一次换代

AI算力机柜功率密度暴涨,沿用多年的 54V 配电因电流过大,面临发热、损耗、空间紧张等物理瓶颈。行业转向800V高压直流方案,搭配SST固态变压器简化电能变换链路,实现降本提效、支撑兆瓦级机柜。但800V直流存在直流电弧、隐蔽接地故障、接点温升风险,需依靠绝缘监测、弧光保护、无源无线测温三层防护体系保驾护航,该架构正进入规模化落地阶段。

当800V母线通电的那一刻,整套安全防护方案,才是智算中心稳定运行的压舱石。如果您在规划高密度智算中心供配电方案,或是正在对比 800V 直流配套监测、保护产品选型,欢迎在评论区留言交流,提前布局,远胜于故障发生之后补救。
